鋼結構工程施工質量控制流程

鋼結構工程施工質量控制流程圖

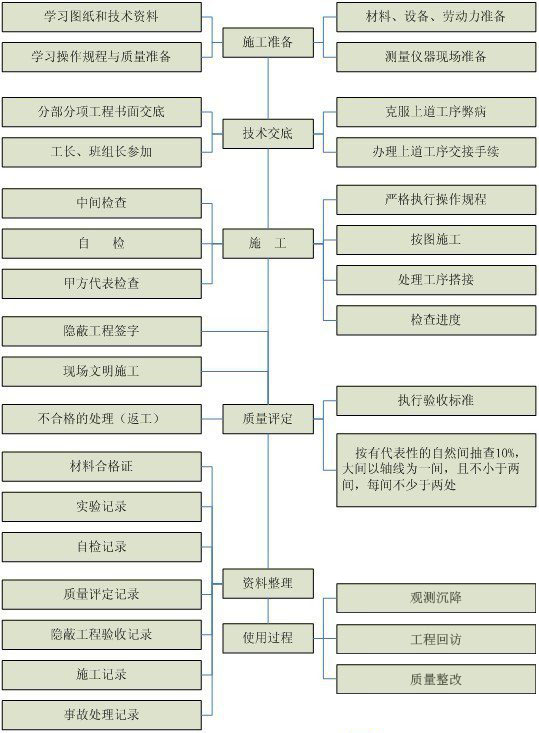

圖上:鋼結構施工總體質量控制流程圖



一、做好工程開工前準備工作

(1)強化施工圖紙的會審工作。圖紙是工程施工的依據,工程開工前項目控制機構要組織控制人員熟悉工程圖紙與項目有關的規范標準、工藝技術條件,充分領會設計意圖。

(2)認真審查鋼結構安裝施工組織設計。施工組織設計是施工單位全面指導工程實施的技術性文件,施工組織設計的完善程度直接影響工程的質量、進度。因此,鋼結構安裝工程施工組織設計審查要針對性和重點。

  審查的重點內容有:

a.質量保證體系和技術管理體系的建立;

b.特殊工種的培訓合格證和上崗證;

c.新工藝的應用;

d.對工程項目的針對性;

e.質量、進度控制的措施和方法;

f.施工計劃(工期)的安排。


二、鋼結構技術交底

(一)技術交底的編制內容

1、技術交底的編制格式

1)工程概況

2)工作內容和工作量

3)質量、安全、進度、文明施工、環境保護等目標

4)施工準備

材料準備;機具準備;作業條件及人員準備。

5)操作工藝

工藝流程;作業準備;施工工藝。

6)質量標準

主控項目;一般項目;質量控制點。

7)成品保護

8)安全與環境

9)施工注意事項

2、施工技術交底包括的內容

1)施工單位總工程師向項目經理、項目技術負責人進行技術交底的內容應包括以下幾個主要方面:

工程概況和各項技術經濟指標和要求;

主要施工方法,關鍵性的施工技術及實施中存在的間題;

特殊工程部位的技術處理細節及其注意事項;

新技術、新工藝、新材料、新結構施工技術要求與實施方案及注意事項;

施工組織設計網絡計劃、進度要求、施工部署、施工機械、勞動力安排與組織;

總包與分包單位之間互相協作配合關系及其有關問題的處理;

施工質量標準和安全技術;

盡量采用本單位所推行的工法等標準化作業。

2)項目技術負責人向單位工程負責人、質量檢查員、安全員技術交底的內容包括以下幾個方面:

工程情況和當地地形、地貌、工程地質及各項技術經濟指標;

設計因紙的具體要求、做法及其施工難度;

施工組織設計或施工方案的具體要求及其實施步驟與方法;

施工中具體做法,采用什么工藝標準和本企業哪幾項工法;關鍵部位及其實施過程中可能遇到問題與解決辦法;

施工進度要求、工序搭接、施工部署與施工班組任務確定;

施工中所采用主要施工機械型號、數量及其進場時間、作業程序安排等問題;

新工藝、新結構、新材料的有關操作規程、技術規定及其注意事項;

施工質量標準和安全技術具體措施及其注意事項。

3)專業工長向各作業班組長和各工種工人進行技術交底的內容:

側重交清每一個作業班組負責施工的分部分項工程的具體技術要求和采用的施工工藝標準或企業內部工法;

分部分項工程施工質量標準;

質量通病預防辦法及其注意事項;

施工安全交底及介紹以往同類工程的安全事故教訓及應采取的具體安全對策。


鋼結構施工質量控制


(二)技術交底編制重點

? 鋼結構工程

1)鋼結構的型號、重量、數量、幾何尺寸、平面位置和標高,各種鋼材的品種、類型、規格,聯結方法與技術措施;

2)焊接設備規格與操作注意事項,焊接工藝及其技術標推、技術措施、焊縫型式、位置及質量標準;

3)構件下料直至拼裝整套工藝流水作業順序;

4)鋼結構質量標準和質量通病預防面施,施工安全技術面施。


(三)技術交底實施方法


1會議交底

施工單位總工程師向項目經理和技術負責人進行技術交底一般采用技術會議交底形式。由建筑公司總工程師主持會議,公司技術科、安全檢查科等有關科室、項目經理、項目技術負責人等及各專業工程師等參加會議。

將工程項目的施工組織設計或施工方案作專題介紹,提出實施具體辦法和要求,再由技術科對施工方案中的重點細節作詳細說明,提出具休要求(包括施工進度耍求),由質量安全檢查科對施工質量與技術安全措施作詳細交底。


2書面交底

項目技術負責人向各作業班組長和工人進行技術交底,應強調采用書面交底的形式,這不僅僅是因為書面技術交底是工程施工技術資料中必不可少的,施工完畢后應歸檔,而且是分清技術責任的重要標志。特別是出現重大質量事故與安全事故時,是作為判明技術負責者的一個主要標志。

施工樣板交底:對新技術、新結構、新工藝、新材料首次使用時,為了謹慎起見,建筑工程中的一些分部分項工程,常采用樣板交底的方法。

所謂樣板交底,就是根據設計圖紙的技術要求、在滿足施工及驗收規范的前提下,在建筑工程的一個自然間、一根柱、一根梁、一道墻、一塊樣板上.由本企業技術本平較高的老工人先做出達到優良品標準的樣板,作為其他工人學習的實物模型,使其他工人掌握操作要領,熟悉施工工藝操作步驟、質量標準。


3崗位技術交底

一個分部分項工程的施工操作,是由不同的工種工序和崗位所組成的。如混凝土工程,不單是混凝土工澆筑混凝土,事先進行支模,混凝土的配料及拌制,混凝土水平與垂直運輸之后才能在預定地區進行混凝土的灌筑,這一分項工程由很多工種進行合理配合才行,只有保證這些不同崗位的操作質量,才能確?;炷凉こ痰馁|量。

有的施工企業制定工人操作崗位責任制,并制定操作工藝卡,根據施工現場的具體情況,以書面形式向工人隨時進行崗位交底,提出具體的作業要求,包括安全操作方面的要求。


三、加強現場施工過程中的質量控制

(1)作好鋼結構基礎工程的質量控制。鋼結構工程的基礎一般都采用混凝土獨立柱基礎,基礎的混凝土及鋼筋、模板的施工與其他工程的施工工序及方法相同,而基礎獨立柱中預埋的螺栓是質量控制的重點,單個螺栓及每組螺栓之間的間距、高低的偏差,直接影響鋼結構工程的安裝質量,我們在控制質量控制過程中,要求施工單位必須嚴格控制好。


鋼結構質量施工控制


(2)鋼結構主體工程的質量控制。

a.鋼構件的質量驗收。鋼構件的加工已實行工廠化生產,鋼構件的進場質量驗收就非常重要。

b.鋼構件安裝質量控制。柱、梁安裝時,主要檢查柱底版下的墊鐵是否墊實、墊平,柱是否垂直和位移,梁的垂直、平直、側向彎曲、螺栓的擰緊程度以及摩擦面清理,驗收合格后,方可起吊。當鋼結構安裝形成空間固定單元,并進行驗收合格后,要求施工單位將柱底板和基礎頂面的空間用膨脹混凝土二次澆筑密實。

c.螺栓安裝質量的控制。鋼結構工程中螺栓連接一般用高強螺栓和普通螺栓,普通螺栓連接,每個螺栓一端不得墊2個以上墊片,螺栓孔不得用氣割擴孔,螺栓擰緊后外露螺紋不得少于2個螺距;高強螺栓使用前我們檢查螺栓的合格證和復試單,安裝過程中板疊接觸面應平整,接觸面必須大于75%,邊緣縫隙不得大于0.8mm,高強螺栓應自由穿入,不得敲打和擴孔。

(3)門窗工程安裝質量的控制。鋼窗安裝質量的控制重點有兩點,一是,鋼窗進場合格證、產品試驗報告及外觀的檢查。二是,鋼窗和固定鋼窗的立柱之間的間隙控制。先施工固定鋼窗的立柱,有可能出現鋼窗與立柱之間縫隙過大或鋼窗安不上。我們在控制過程中,要求施工單位先固定鋼窗一邊的立柱,待鋼窗完全固定就位后,再焊接另一邊的立柱,這樣保證鋼窗與立柱之間無縫隙。


  鋼結構工程的施工在我國剛起步,在鋼結構工程施工控制過程中,要真正發揮工程控制的作用,要求工程在施工時要嚴格控制好進度,同時工程師也要做好質量把關工作,這樣才能保證鋼結構工程的施工質量。




       本文來源:http://www.liniudun.com/h-nd-101.html#groupId=-1

       相關文章推薦閱讀:

       鋼結構廠房制造比較容易出現質量問題的工序總結

       鋼結構的檢測方法及鋼結構工程施工質量控制過程

      鋼結構加工如何質量控制?宏宇鋼結構:六大要點!


主營業務
地址:廣西南寧市西鄉塘區安吉大道永寧工業園內
聯系人:張13737075777   孫18376767666
聯系我們
客服熱線:400-161-5777
關于我們
案例展示
企業新聞
鋼結構工程
輕鋼別墅
膜結構車棚
榮譽證書
宣傳視頻
企業文化
公司動態
行業資訊
新聞中心
輕鋼別墅案例
裝配式建筑案例
鋼結構工程案例
